2024年12月21日网站首页返回旧版
>未分类>正文

『深圳』地铁“最强大脑”NOCC关键性吊装完成

分享到:

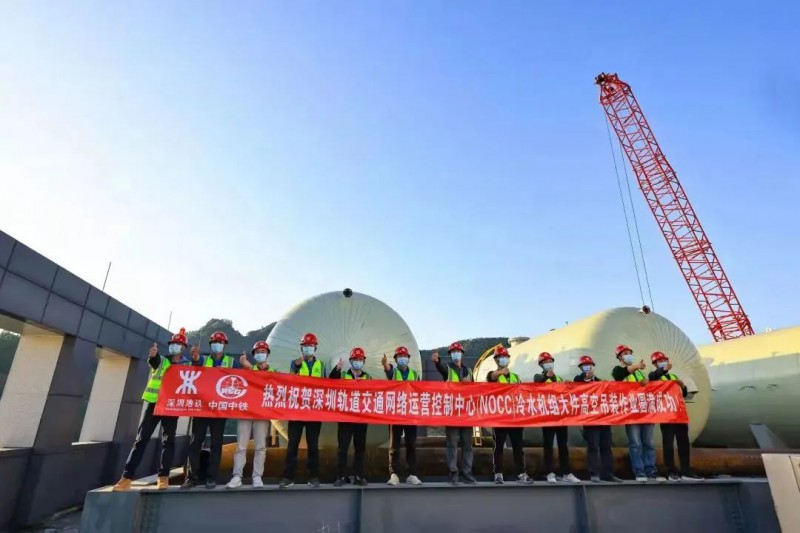

近日,深圳市轨道交通网络运营控制中心(NOCC)二期工程冷水机组大型设备高空吊装作业顺利完成啦!标志着项目关键性节点工期目标已圆满实现。

NOCC是深圳地铁二期工程重要组成部分,集轨道交通线网的运营指挥资源共享协调、应急事件处理协调信息管理和应用、网络对外协调等,五大智能于一身,是深圳地铁运营的“大脑中枢”。

二期工程属于新基建工程(轨道交通数据中心),具有一短三多(工期短,新设备种类和数量多,专业系统多,接口多),既有线作业复杂(一期已运营数据中心机房、调度大厅内作业,对既有工程进行保护及清点作业),施工空间跨度大(深云车辆段与昂鹅车辆段相距60公里),作业时间不稳定,成品保护困难,科技含量高,调试工作繁杂等特点。

按照线网规划,未来,将有33条线路接入该中心,成为全国接入线路最多的地铁控制中心之一。

此次吊装施工位于深云车辆段NOCC网络运营控制中心A栋塔楼15层屋面顶部,室外道路完成面标高为3.6m,吊装高度为96m。

吊装作业的主要任务为A塔顶楼屋面蒸发式冷水机组和钢制蓄冷罐设备的吊装至基础面就位。其中主要吊装设备为蒸发式冷水机组4台钢制蓄冷罐6台及组合配件、电缆等总重量达100余吨。

根据现场踏勘情况,采用全地面起重机来进行吊装工作,配备的辅助设备及配件包括50T吊车1台、配重运输车5台、副臂及塔况运输车3台,吊车所有的组装及拆除工作,都在车辆段内协调的吊装场地进行。

为确保冷水机组大型设备高空吊装顺利完成,深圳地铁联合施工单位中铁四局项目部,集全员智慧力量,甄选最优的专项吊装方案和安全措施,以保证全面落实安全责任,通过各环节的安全要素管理,确保了吊装任务圆满成功。

编辑:同同

行业数据 更多
